中国航天新能源产业园建设进度(11.10-11.17)

来自: 时间:2019-11-18

    一、总体推进情况

   截至目前,电芯原材料库112轴交AG轴一层顶底模板已经制作完毕,712轴交AG轴一层顶钢筋制作完成;712轴交GN轴一层顶底模板也已制作完毕。PACK仓库已完成16轴交GN5米以下柱钢筋的制作,并完成16轴交AN轴钢管架的搭设。化成分容车间已完成地勘;正极材料车间正在进行地勘;厂区东侧围墙正在砌垒中;圆柱电池和PACK车间图纸完成院审。

   二、1110日至1117日周进度

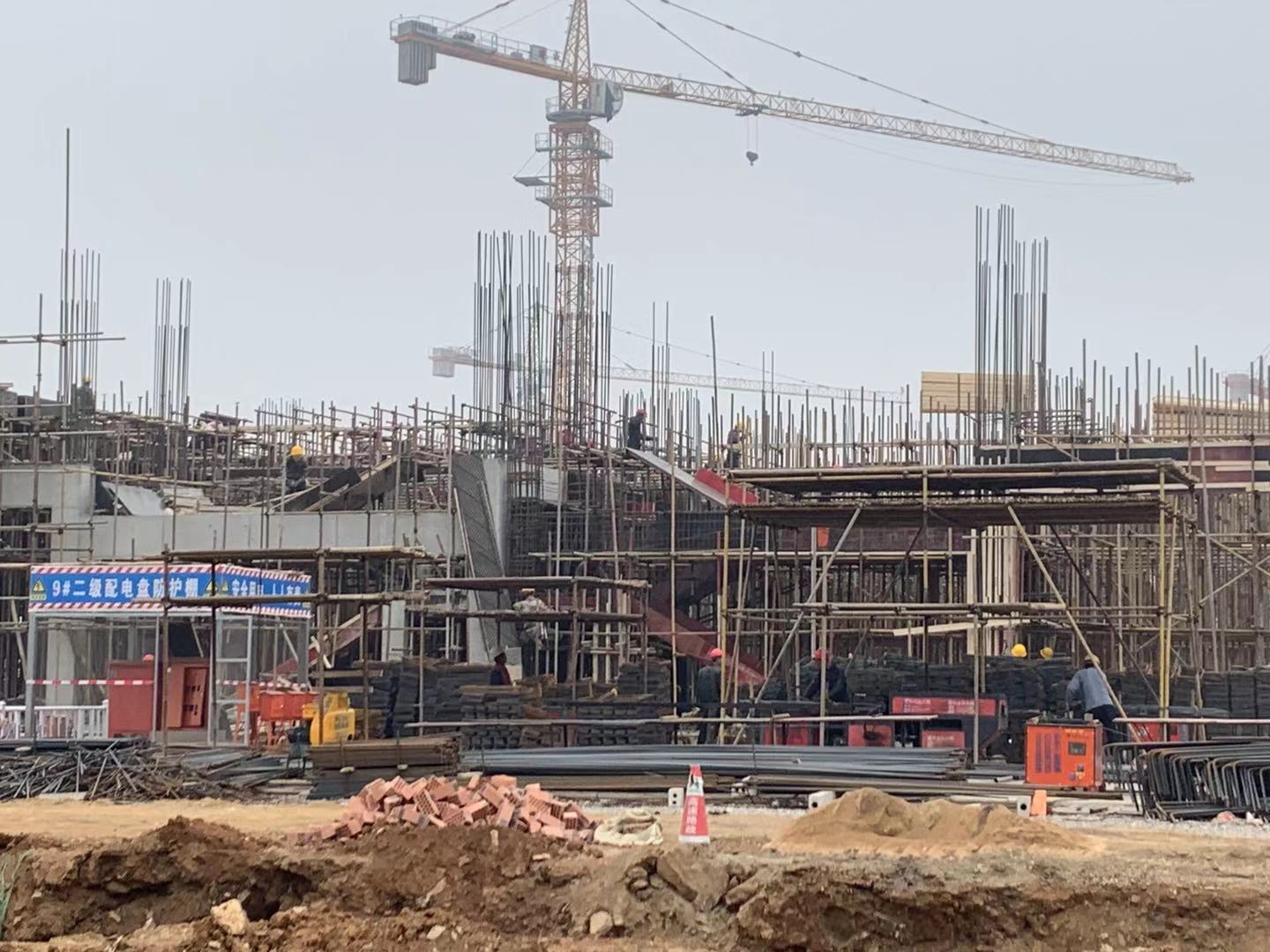

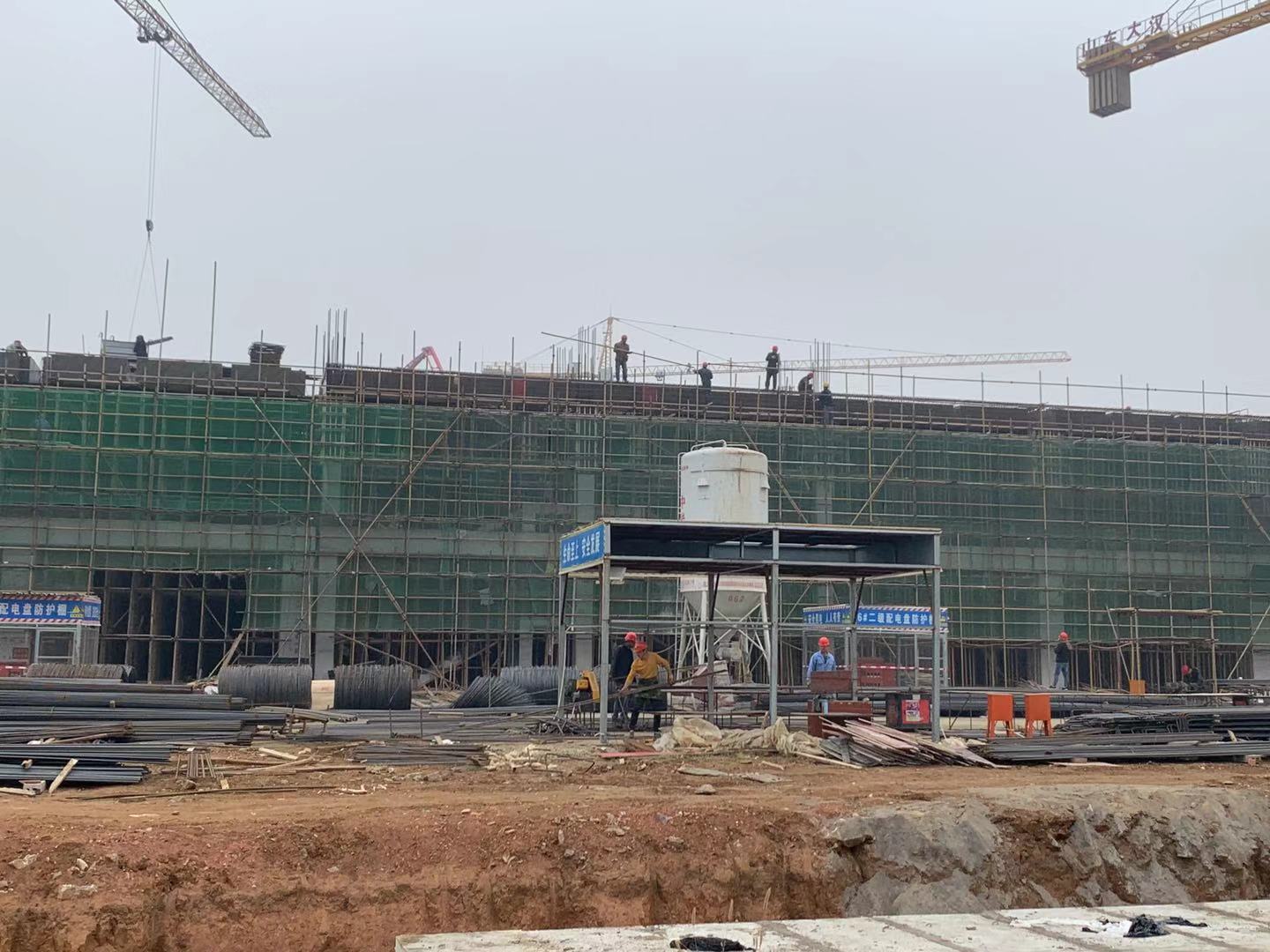

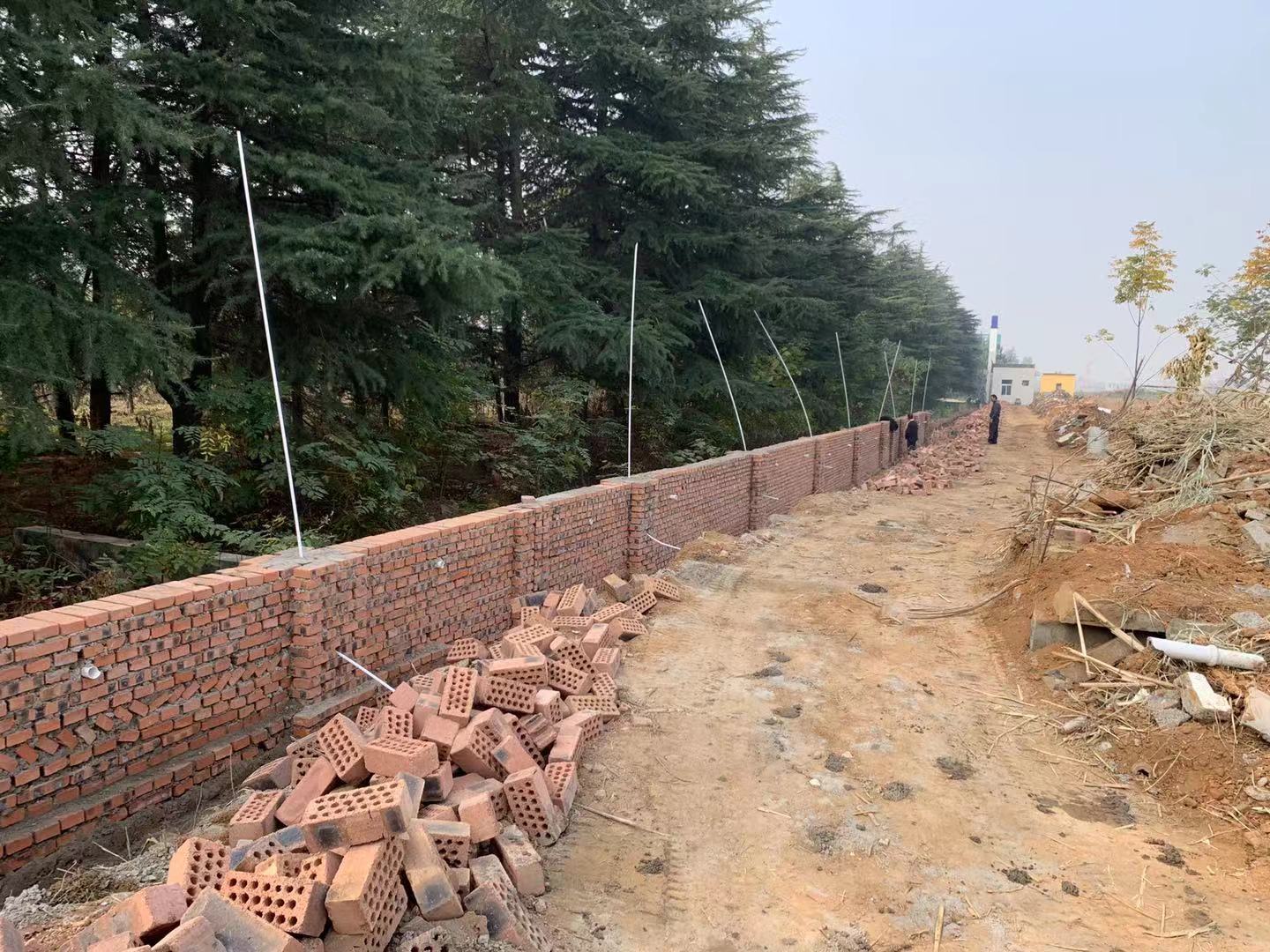

    1、电芯原材料库112轴交AG轴一层顶底模板已经制作完毕,712轴交AG轴一层顶钢筋制作完成;712轴交GN轴一层顶底模板也已制作完毕;目前正在浇筑712轴交AG轴的一层顶。PACK仓库已完成16轴交GN5米以下柱钢筋的制作,并完成16轴交AN轴钢管架的搭设,目前西侧正在制作一层顶的底模板。化成分容车间已完成地勘;正极材料车间正在进行地勘;厂区东侧围墙正在砌垒中。

    2、设计进展:圆柱电池和PACK车间图纸已经完成院审。

本周实景照片如下:
