航天科工产业园建设进度(10.27-11.4)
来自:
时间:2019-11-04
一、总体推进情况
截至目前,电芯原材料库正在制作模板和部分结构柱混凝土浇筑;PACK仓库完成灌浆,垫层基本制作完毕;正极材料车间地面附着物正在清理;厂区东侧围墙正在开挖和浇筑基础垫层,自来水正在施工,燃气管道准备施工;圆柱电池和PACK车间图纸完成院审。
二、10月27日至11月4日周进度
1、电芯原材料库继续制作7-12轴交A-G轴支架标高11米的模板;7-12轴交H-N轴完成结构柱混凝土浇筑,7-12轴交H-N轴标高5.4米梁和柱的钢筋验收完毕;PACK仓库完成灌浆,垫层基本制作完毕;正极材料车间地面附着物正在清理中;厂区东侧围墙正在开挖和浇筑基础垫层,自来水正在施工,燃气管道准备施工。
2、设计进展:圆柱电池和PACK车间图纸完成院审;测绘、地勘合同已审核。
3、11月3日下午王书记召开项目现场推进会。

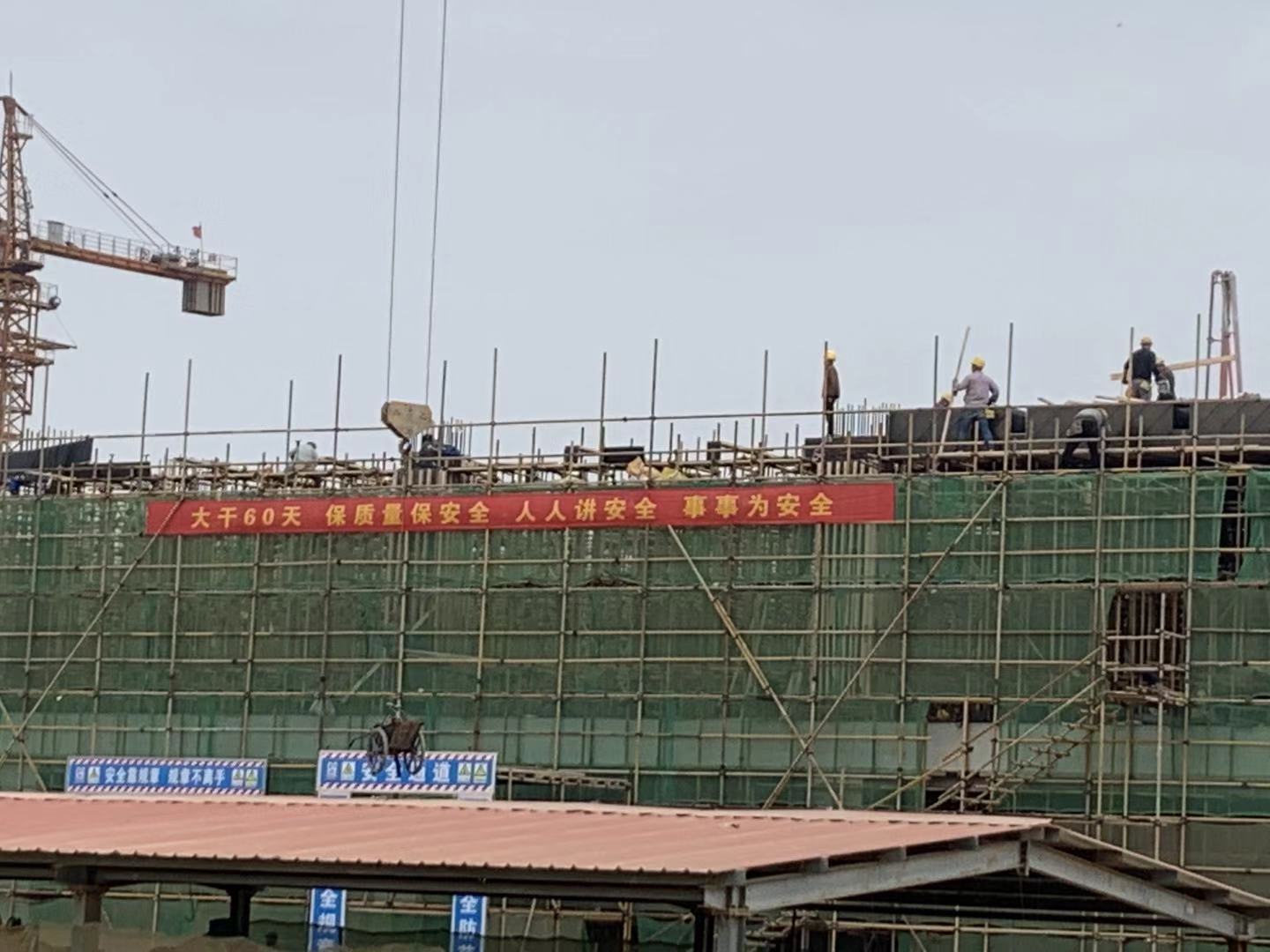

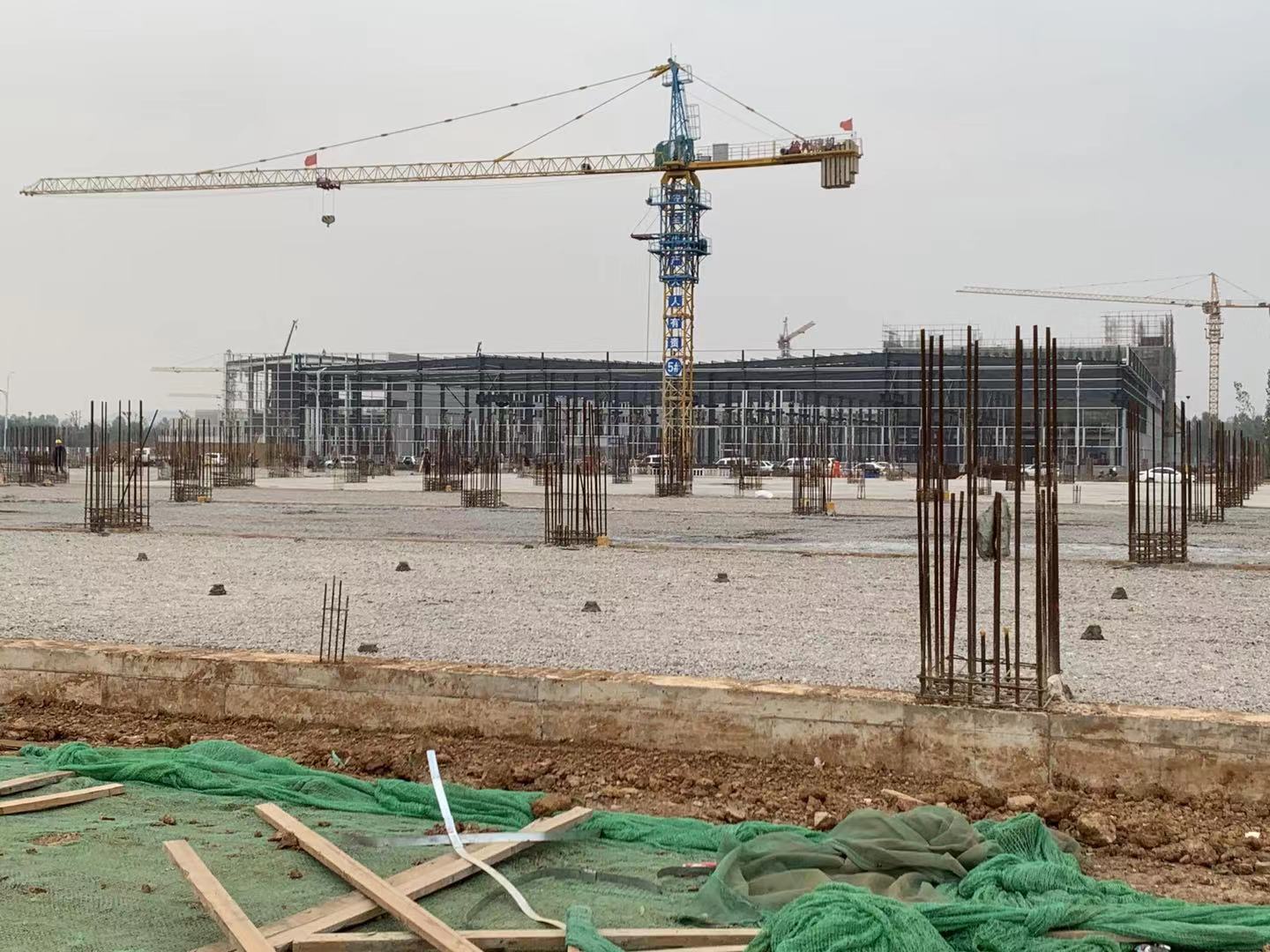

本周实景照片如下:
