航天科工产业园建设进度(10.21-10.27)

来自: 时间:2019-10-28

    一、总体推进情况

   截至目前,电芯原材料库一层模板预制中,PACK仓库已经回填完毕夯实基础;正极材料车间地面附着物正在清理;圆柱电池和PACK车间图纸正在进行院审。

   二、1021日至1027日周进度

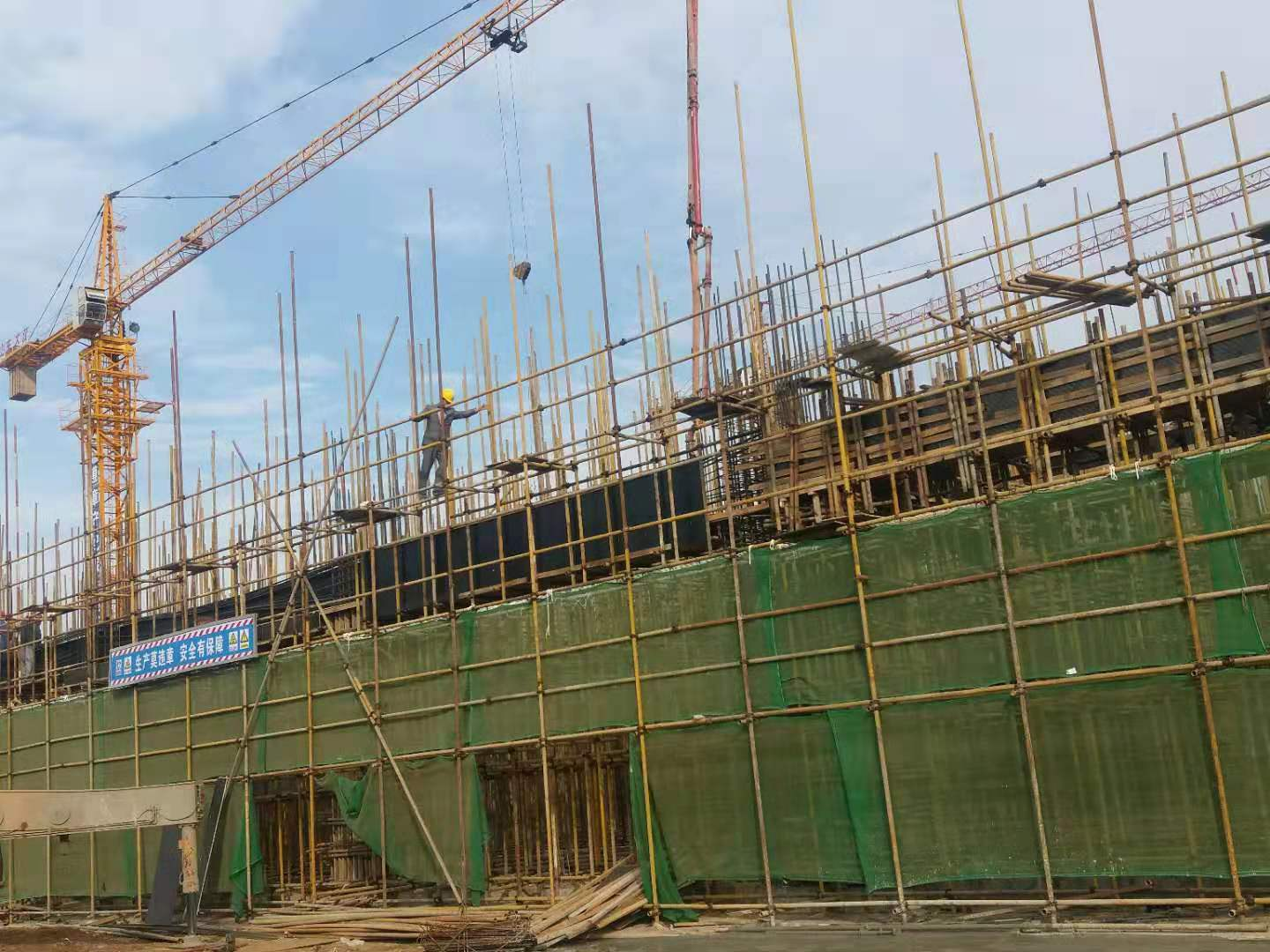

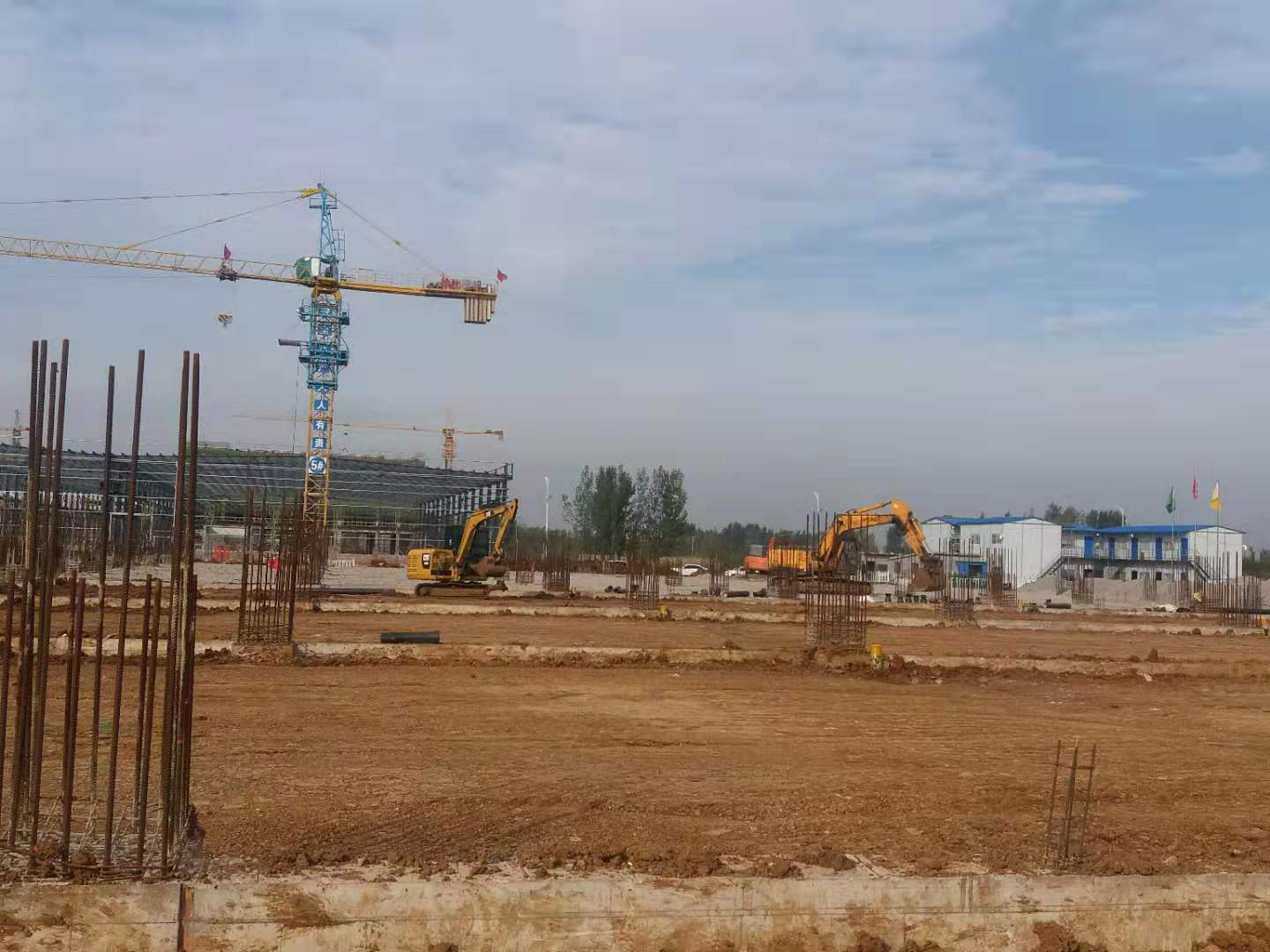

    1、电芯原材料库已完成7-12轴交A-G轴标高5.4米的柱梁混凝土浇筑、1-7轴交A-G轴已完成5.4米柱的制作,其他轴线正在支高支模,PACK仓库已经回填完毕夯实基础,正极材料车间地面附着物正在清理;

    2、设计进展:圆柱电池和PACK车间图纸正在进行院审,航天智讯委托南京院编制可研报告合同已签订,定金已付南京院开始编制。

    31023日温总来枣与韩主任商讨合同细节,并就内容基本达成一致。

    41026日王书记召开航天科工现场推进会。

本周实景照片如下:
