航天科工产业园建设进度(8.12-8.18)
来自:
时间:2019-08-20
1、电芯原材料仓库,混凝土垫层全部完成;基础承台70%已浇筑完毕并拆模;其余30%承台已支模。
2、PACK原料及成品库,混凝土垫层完成50%;部分承台正在支模。
3、原厂房立柱已拆除完毕,地面破拆清运并覆盖。
4、设计工作进展。圆柱电池工艺经甲方确认,已交枣庄规划院。目前设置伸缩缝已确认,枣庄院加班设计,预计周三左右可出基础施工图。航天下周提供PACK车间的设备工艺,月底可提供方壳电池的设备工艺,到时可启动工艺设计工作。
5、成立建设指挥部、排定工期。招商引资合同已出初稿;建设指挥部已拟初稿,即将印发;已基本选定指挥部办公场所,安排装修改造,力争一周内投入使用;已理清初步工期。

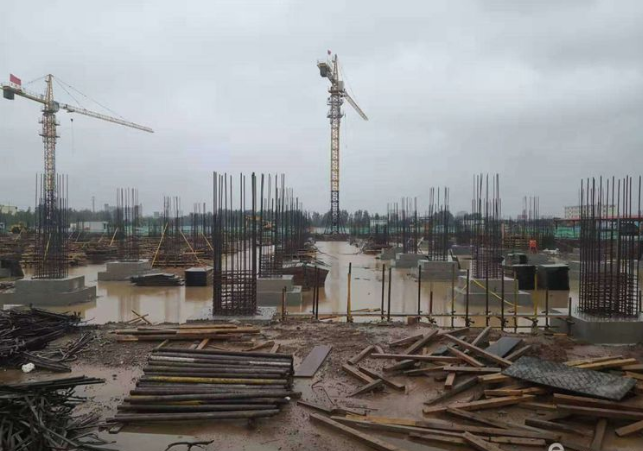

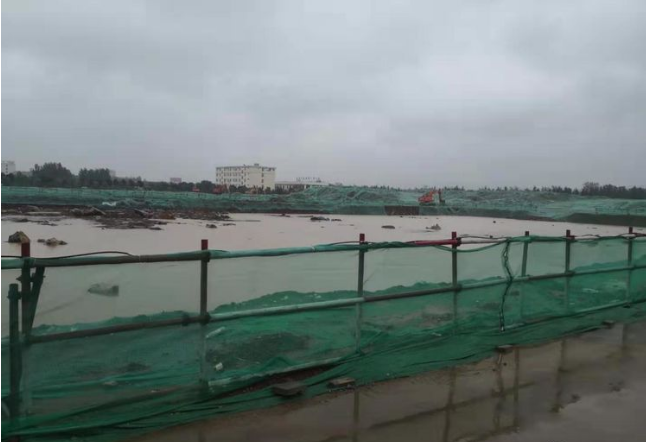

受连续雨水及“利奇马”台风影响,槽底积水多、有淤泥,排水清槽晒干后继续浇筑施工。
