高新投资集团重点项目建设情况

来自: 时间:2023-06-27

(一)盛茂稀土永磁电机项目

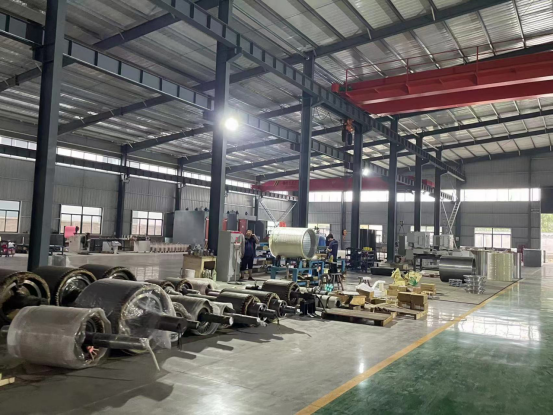

总体推进情况:钢结构厂房主体建设已完成,清税已完成,营业执照变更已完成,部门设备全部入场,改立项已完成,技改纳统已通过。

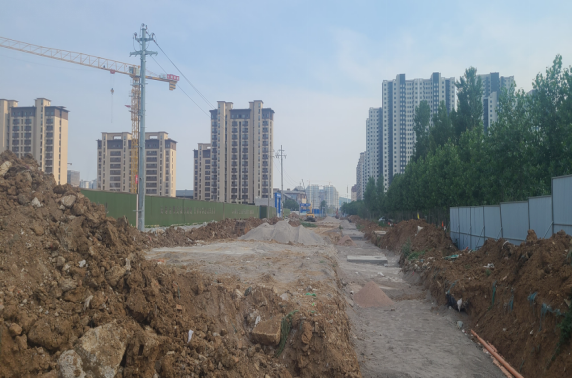

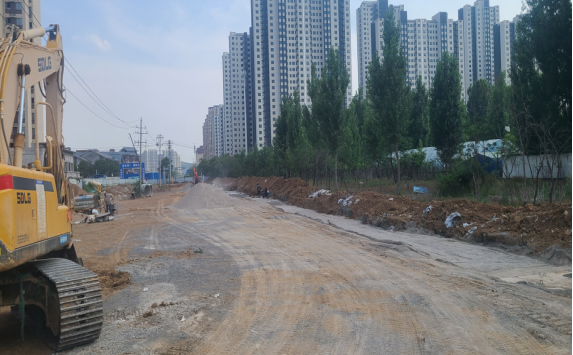

二、路网北延(复元一、二、四、五、六路)项目

总体推进情况:长白山路(盈园中学北段)雨水涵洞墙身砼浇筑完成40米,长白山路(盈园中学北段)雨水涵洞沟槽土石方开挖破碎及垫层浇筑完成120米。复元一路K0+300-K0+370东侧雨水管道安装回填完成70米,K0+160-K0+240西侧雨水管道安装完成80米,K0+200-K0+380西侧雨、污水沟槽石方破碎,K0+030-K0+120西侧雨污水管道回填压实完成90米。复元二路路基开挖200米,第三层石渣已碾压完成,雨水管道安装完成,k0+000-k0+180路基探沟开挖完成。复元五路、六路正在与街道对接征地工作;复元四路围挡建设完成,正在对接街道清理坟头。复元一、四、五路立项完成,复元二路立项完成。
